項目位于杭州市拱墅區慶隆小河單元GS0304-B1/B2-16地塊,東至慶隆小河單元GS0304-R21/B1/B2-01,南至慶隆小河單元GS0304-R22-11地塊服務設施項目,西至規劃永固路,北至登云路。
本工程為新建商業商務用房,共5個單體建筑,1#、2#樓為高層辦公樓帶裙房四層,樓層數均為11層,采用框架-剪力墻結構體系,地下三層。3#、4#、5#樓為多層辦公樓,樓層數均為5層,采用框架結構體系,地下二層。總建筑面積80610.30平方米,其中地上建筑面積49836.8平方米,地下建筑面積30773.50平方米,設計使用年限50年。

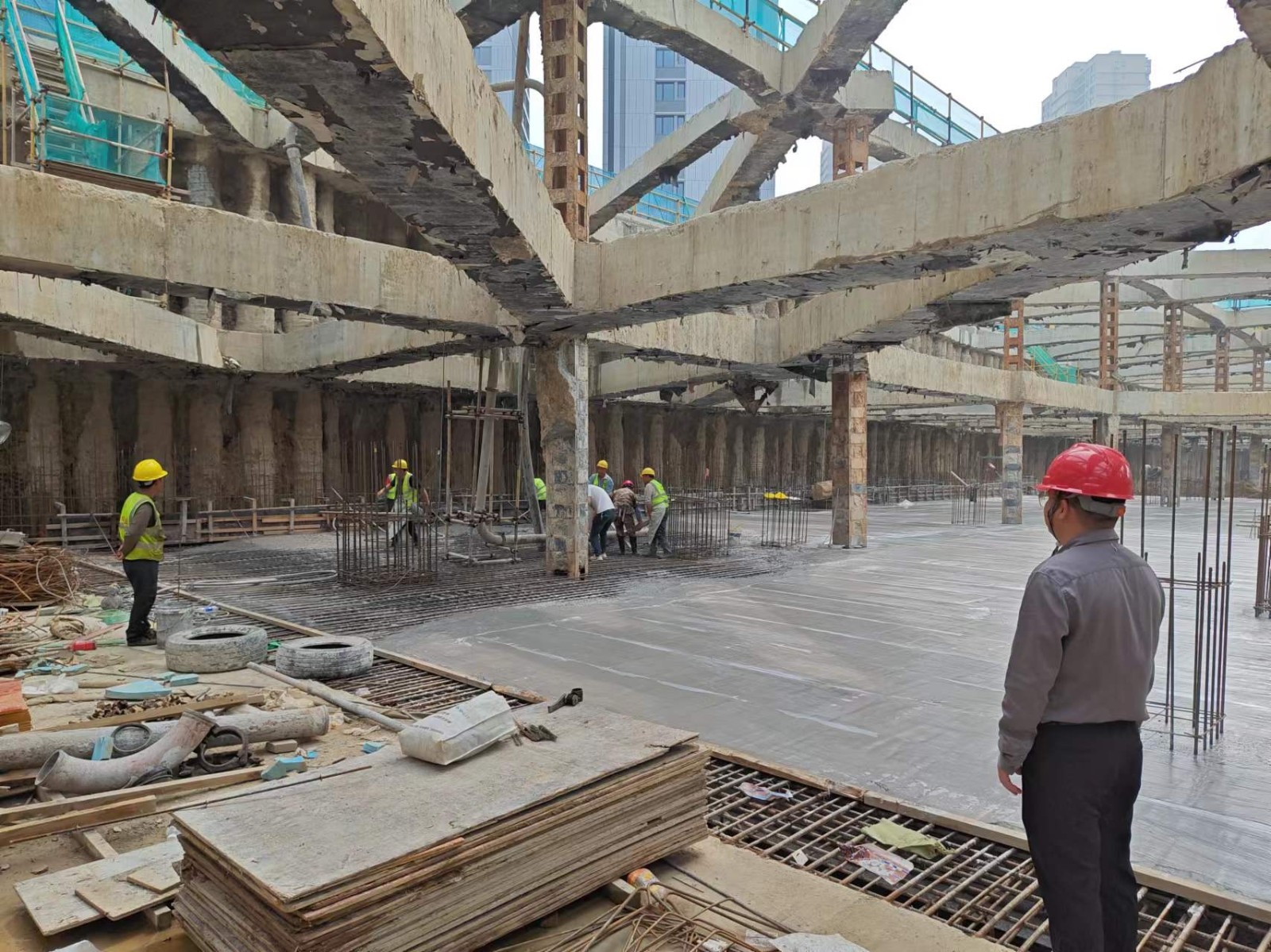

本項目于2023年4月30日開工,9月6日樁基工程結束,2024年1月30日支撐梁施工完成,5月10日地下室底板施工完成,7月14日地下室結構施工完成。9月14日5#樓結頂,10月5日4#樓結頂,10月9日3#樓結頂。計劃10月25日完成地基基礎驗收,11月中旬全部結頂。
1、質量控制

在施工進程中,監理項目部始終嚴格遵循影像資料管理的相關要求,對各類材料的進場驗收、隱蔽工程驗收以及工序驗收等環節層層把關、逐一落實。對于關鍵部位和重要工序,實行旁站監理,并做好相應的影像留存及歸檔工作,全力確保施工質量完全符合設計要求。
2、進度控制

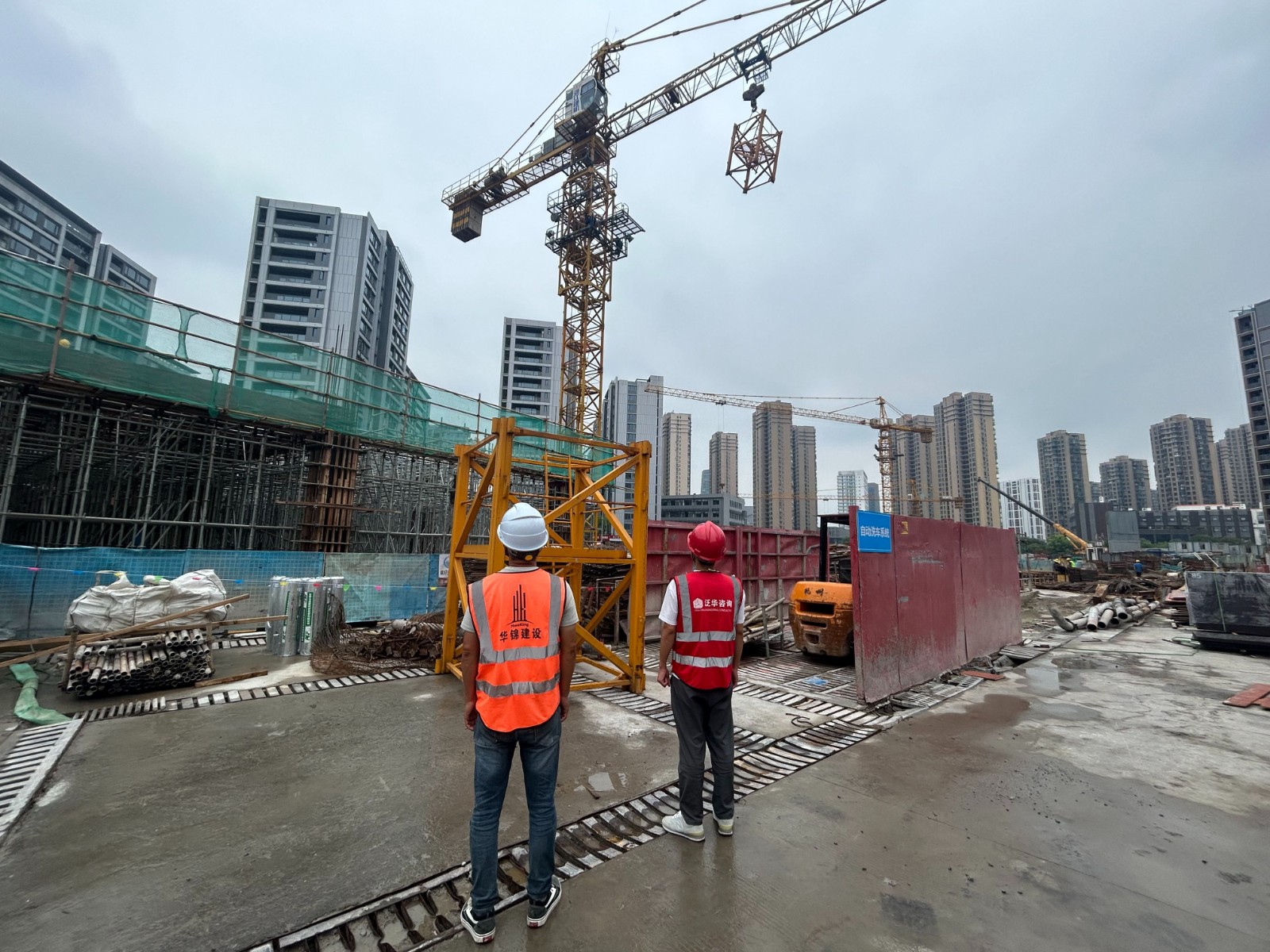

本項目采用EPC總包管理模式,監理項目部從設計進度、施工進度以及材料設備采購等多個方面,嚴格按照合同要求進行層層管控,使得項目整體處于受控狀態。在項目樁基施工階段面臨著通水通電困難,土方開挖外運出土管控,場地狹小、周邊居民投訴較多等困難。各方全力以赴,努力克服這些不利因素。及時協調并解決影響工程進度的各類問題,督促施工單位科學合理地安排施工資源,切實保障工程能夠按照計劃穩步推進。
3、安全管理

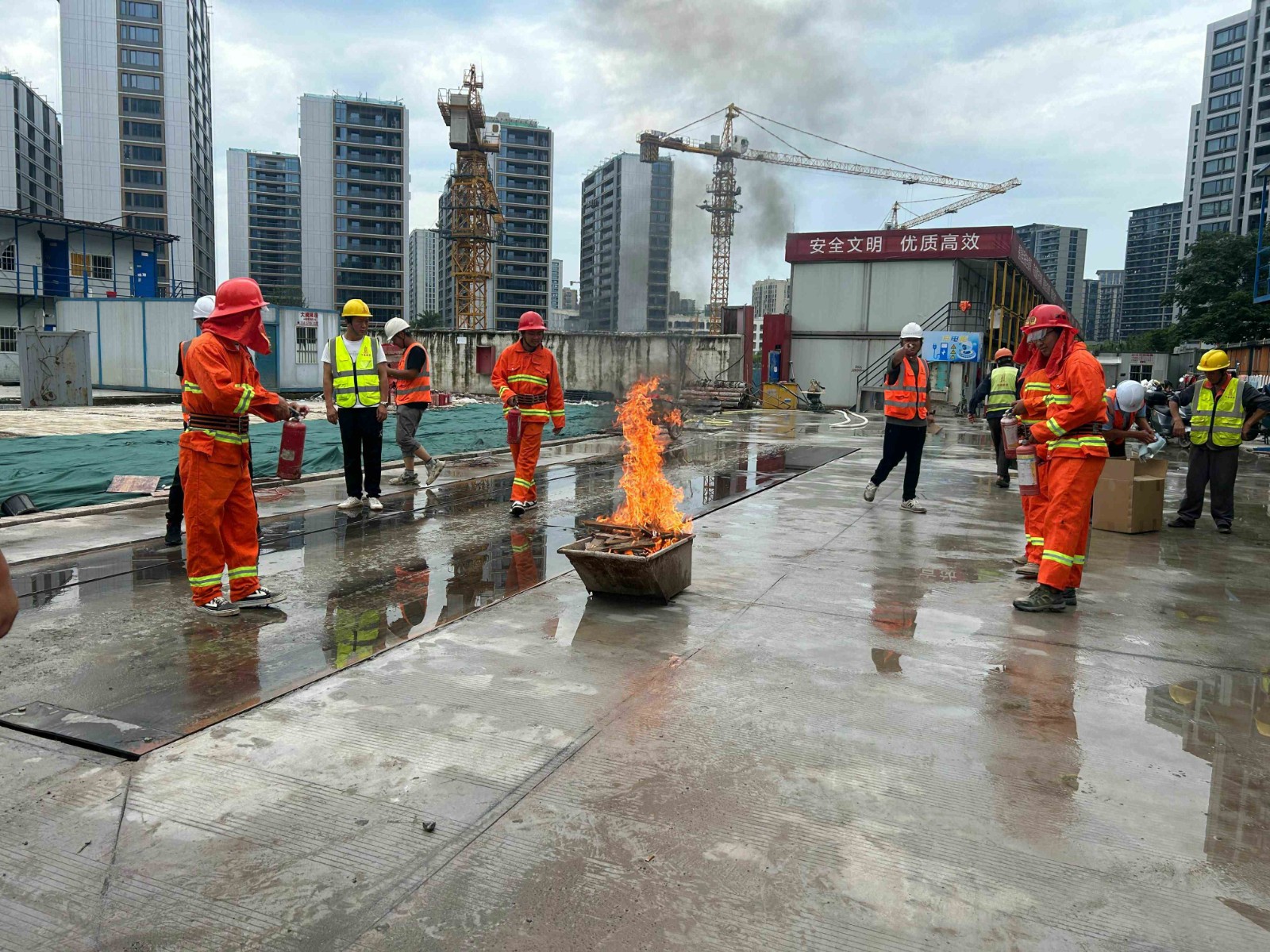

始終將安全管理作為監理工作的重點。對施工現場的安全設施、施工機械、施工用電等進行定期檢查,發現安全隱患及時要求施工單位整改。同時,加強對施工人員的安全教育,提高安全意識。公司領導多次來項目巡檢、慰問,對項目質量把控和安全管理給予了專業的指導和建議,助力項目部理清了工作思路、明確了管控重點,使項目部在工作中有的放矢,能夠更加高效地履行好監理職責。
