本工程由3幢24層,6幢26層高層建筑組成。總建筑面積135025.64㎡,其中地上建筑面積87469.20㎡,地下建筑面積47556.44㎡。建筑結構為框架結構,地下二層;建筑檐口最大高度為78.90米;基礎形式采用樁承臺筏板復合基礎。
本工程基坑圍護結構采用三軸水泥土攪拌樁止水;其中在基坑東北角采用SMW工法樁圍護,內設二道砼內支撐。
2021年4月1日樁機全部出場,4月5日正式挖土,到6月8日17時累計出土168685方,完成土方量66%;地下室十三個區塊,目前A4區塊完成一層梁板模板安裝,A1和A2區塊完成底板砼澆筑;A3、B1和C1完成底板墊層砼澆筑。
眾所周知,地下水是地下工程軟土支護的天敵;濱江地區砂土層較厚,地下水柆較高,尤其是雨季施工,地下水位更高;每次暴雨之后,土釘無法施工,鉆孔穿過止水帷幕成了引水孔,鉆桿拔出后塌孔,成孔后無法安裝土釘;孔中出水,土釘注漿難以注實。針對上述土釘施工特點,監理項目部與參建各方共同商議提出了解決辦法,并在區站組織的互學互比現場交流會上,作了深基坑土釘墻施工技術交流,得到了同行們的認可。我們主要抓住了以下監理工作;
1)督促施工方加強坑內外深井防水,把水位降低到開挖面下0.5米。
2)嚴格土釘施工專項方案和專業分包單位資質的審查,加強專業班組施工人員技術培訓和技術交底。
3)加強土釘制作過程質量檢查和使用驗收。
4)嚴格控制土釘制作長度、成孔角度及飽滿度。
5)加強注漿過程施工監理旁站,提倡多次復注。
6)按規定進行土釘拉拔試驗。
7)邊坡開挖修整后,要求及時初噴封閉土體,復噴到設計噴厚。

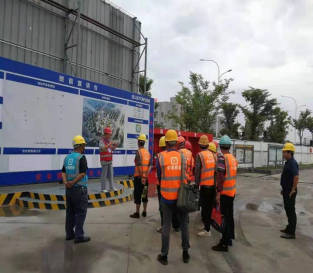

實踐證明:土釘支護有效,基坑安全穩定。在2021年5月27日的杭州市站深基坑專家班暗訪巡查中,這項工作得到了好評。
保安全
安全是生命線,是我們監理人永恒的主題;物料、環境、作業人員的安全行為是安全管理三要素。本項目通過晨會、周例會、周檢、安全技術專項交底等手段來強化安全意識。
1)晨會也就是班前交底會。每天堅持開晨會不容易,但我項目基本做到了。這項行為也得到了區站表揚。
通過晨會班前會及當天動態危險源分析,及時告訴民工兄弟們當班安全注意事項;通過通俗親切的語言,進行安全告知,事實證明是一種有效的安全培訓。
2)安全聯合周檢和監理周例會:

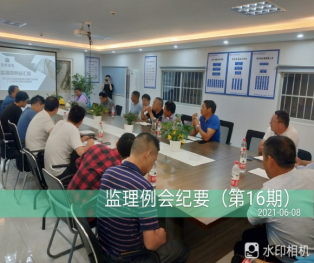

長期以來,監理項目堅持安全聯合周檢和監理周例會。項目定于每周二上午9點進行安全周檢,下午2點召開周例會。根據工程不同階段動態危險源分析,制定安全周檢表,根據表格進行檢查,不合格項要求以銷項表形式回復;重大問題和隱患以通知單形式要求限期整改。周例會以PPT形式通報檢查情況,并以書面形式反饋給責任單位,要求施工方當天晚上召開班組生產平衡會,布置落實整改。周五組織復查,周二例會通報復查檢查情況。這些工作常抓不懈!
3)強化安全技術專項交底,對關鍵工序施工監理過程全程旁站。項目在基礎施工過程中,對塔吊格構柱開挖和加固進行嚴格把控:要求格構柱分層對稱開挖,分段加固到位,確保塔基的穩定性。
促進度
眾所周知,房建單體工程,基礎靠搶,主體靠抓,裝修靠精。“搶基礎”主要靠天出土,抓流水作業;抓主體主要抓正規循環(標準層一周一層),抓勞動力循環,抓材料周轉;裝修靠精細,細節決定成敗。

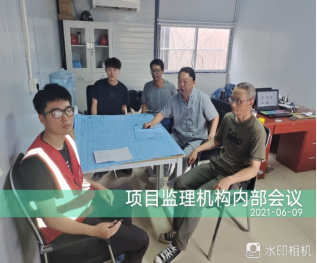

在工程搶基礎施工進度的同時,如何在抓質量保安全前提下搶進度是基礎工程監理工作的重點。我們項目監理組目前由5人架構組成(如下圖),老中輕青相結合,專業結構目前能滿足施工需求;雖然人手有點緊張,但各位同仁還是同心協力,共攻時堅!
在項目基礎施工階段,我監理項目5個人通力協作,在確保質量安全前提下,抓基礎作業的工序,抓出土運輸的速度,保證工程的進度。
到目前為止,我監理項目進度正常,質保措施得到區站肯定,也給了我們更大的信心,我們一定能圓滿完成監理合同的全部監理工作內容。
